经典建筑外墙的工艺之道
2017-02-28 15:17:49

经典和梦想一样需要积淀和积累,更需要耐心坚持,只有最渴望和专注的人才能梦想成真落地为实,就如三银涂料正在坚持的一套新石代产品施工工艺,让建筑外墙工程的品质、速度和成本控制兼得不再是梦想。



三银涂料作为建筑外墙仿石专家,一直专注于建筑外饰面整体涂装解决方案,不仅用产品也在用工艺为打造每一个经典品质项目而努力,成就时代建筑之美。每当一种三银新产品面世,其相应的施工工艺必是经过几十次的反复打磨实验,以一套最合理优化的成熟模式与产品一同走向市场,“三银新石代” 作为新一代水包水绿色科技产品,其相关施工工艺同样如此。



三银新石代施工工艺在施工技术人员与产品研发技术人员共同配合下,经过多年的室外反复试验,从施工基础技术、施工技术方案到竣工验收标准三大方面,进行系统化分步骤层层精确说明,再到到细节把关,建立了一套完整的三银新石代施工工艺流程,实现了整体施工工艺的标准化,确保每一个外墙涂饰工程不留遗憾。



三银新石代施工工艺:三个层面、四大施工步骤、二十三道标准工序


1.新石代施工基础技术

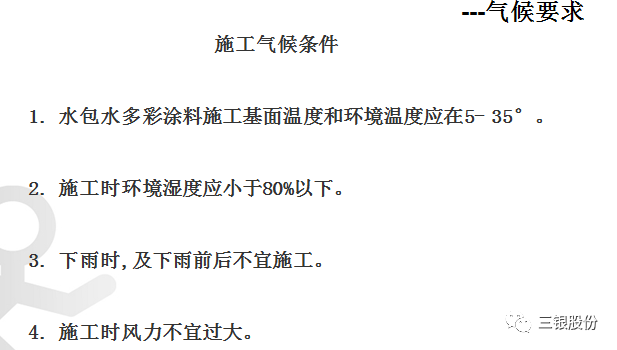

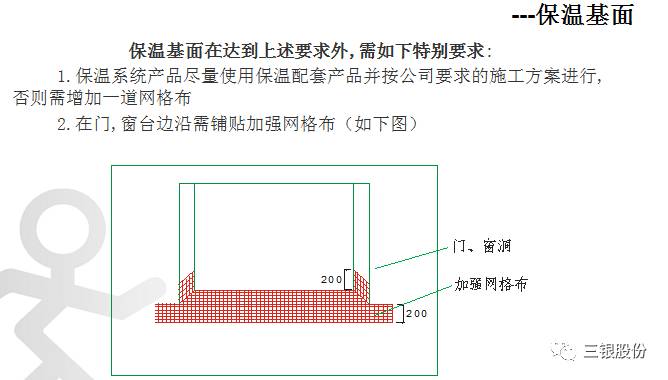

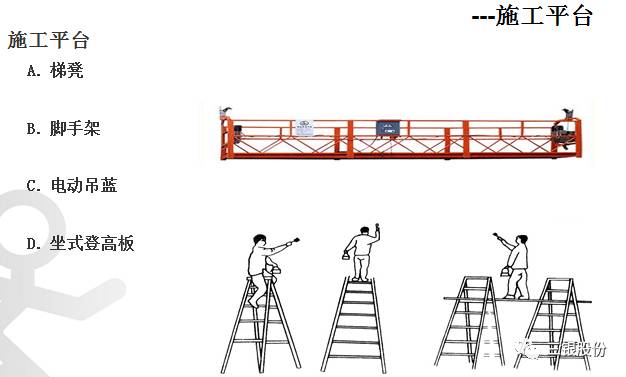

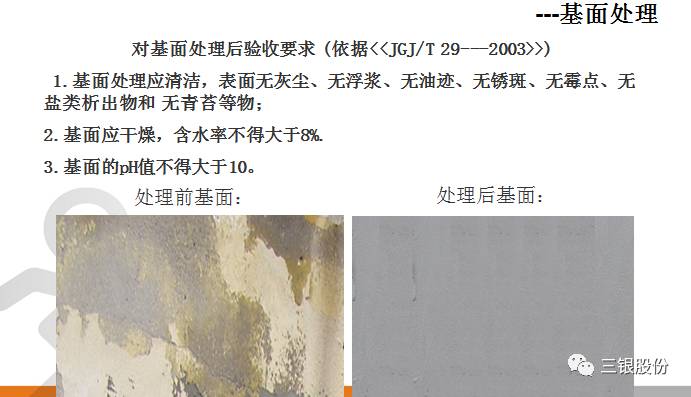

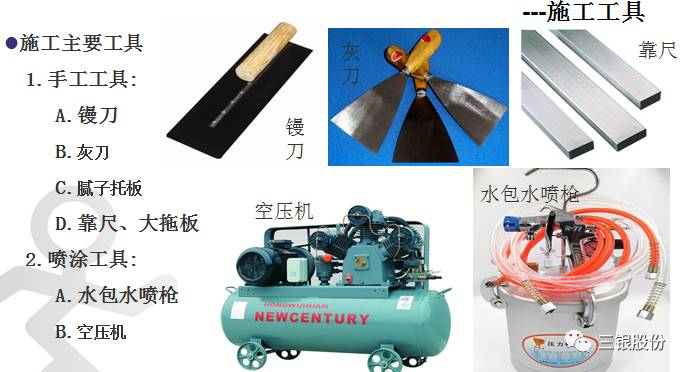

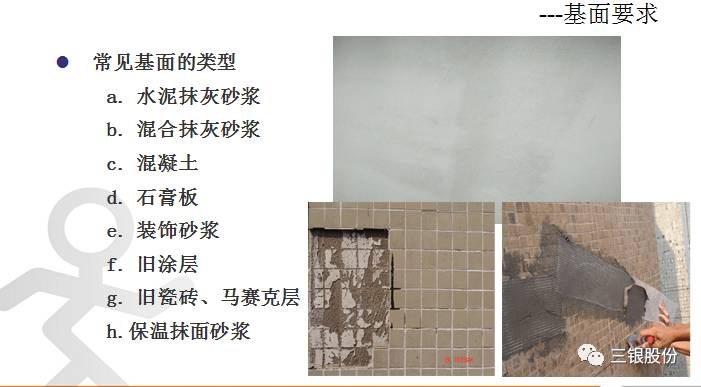

从基面要求、基面处理、保温基面、气候要求、施工工具、施工平台一共6个方面,进行施工前的条件判断并将施工前的准备细节具体化标准化。








2.施工技术方案

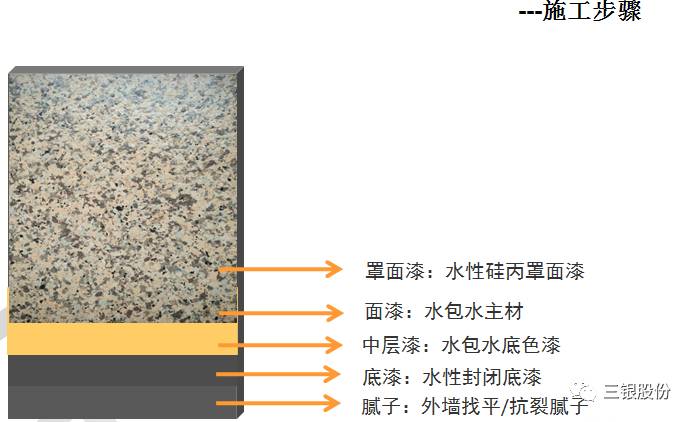

基于新石代产品4大施工步骤,系统规划为15个分解动作:加强网格布、找平并挂网、找平、弹线分格、找平、自查、勾缝、压光、备注、修缝、水性封闭底漆、中层漆、水包水多彩涂料主材、水性硅丙罩面、自查。



3.竣工验收标准

从工程验收时检查文件、记录到对用料用量的检查,两大标准进行质量检验。

1.工程验收时检查下列文件和记录

a)  新石代装饰面工程的施工图、设计说明及其它设计文件;

b)  材料的产品合格书,性能检测报告和进场验收记录;

c)  施工记录。

2.检验数量应符合如下规定:

a) 墙面每100㎡至少检查一处,每处不得少于10㎡;

b) 每道腻子层,涂层施工检查及处理方案记录。


三银新石代施工工艺从三个层面、四大施工步骤和二十三道工序流程,用精益求精的坚持和守护梦想的心态,为每一个合作项目的品质外墙保驾护航,并力图让每一个工程建筑的经典外墙梦想成真。
